自地自建施工九大流程

自地自建雖然是建築工程中最基本的建築規模,但其施工程序與工種往往與大型案件相差無幾。如何在專業的施工團隊管理下,整合眾多施工廠商,確保工地進度與施工品質,是一項專業且嚴謹的工作。

除了透過專業的發包程序篩選優良的施工廠商,定期掌握工地施工狀況亦是關鍵。施工過程中難免遇到問題,尤其台灣目前的建築工程仍屬於勞力密集產業,並未全面自動化。因此,案件資訊整合、施工檢討、各工種間的溝通,以及施工廠商本身的專業能力,皆可能產生落差。

建議的問題處理方式為:首先釐清相關責任,依據合約要求施工廠商進行修正或提出建議方案討論,並建立會議紀錄,以確保所有問題皆能獲得適當處理。如有必要,亦可諮詢建築設計師提供專業建議。

自地自建施工流程九大階段概覽

施工流程涵蓋從基地準備到完工驗收的整個過程,可大致劃分為九大階段。

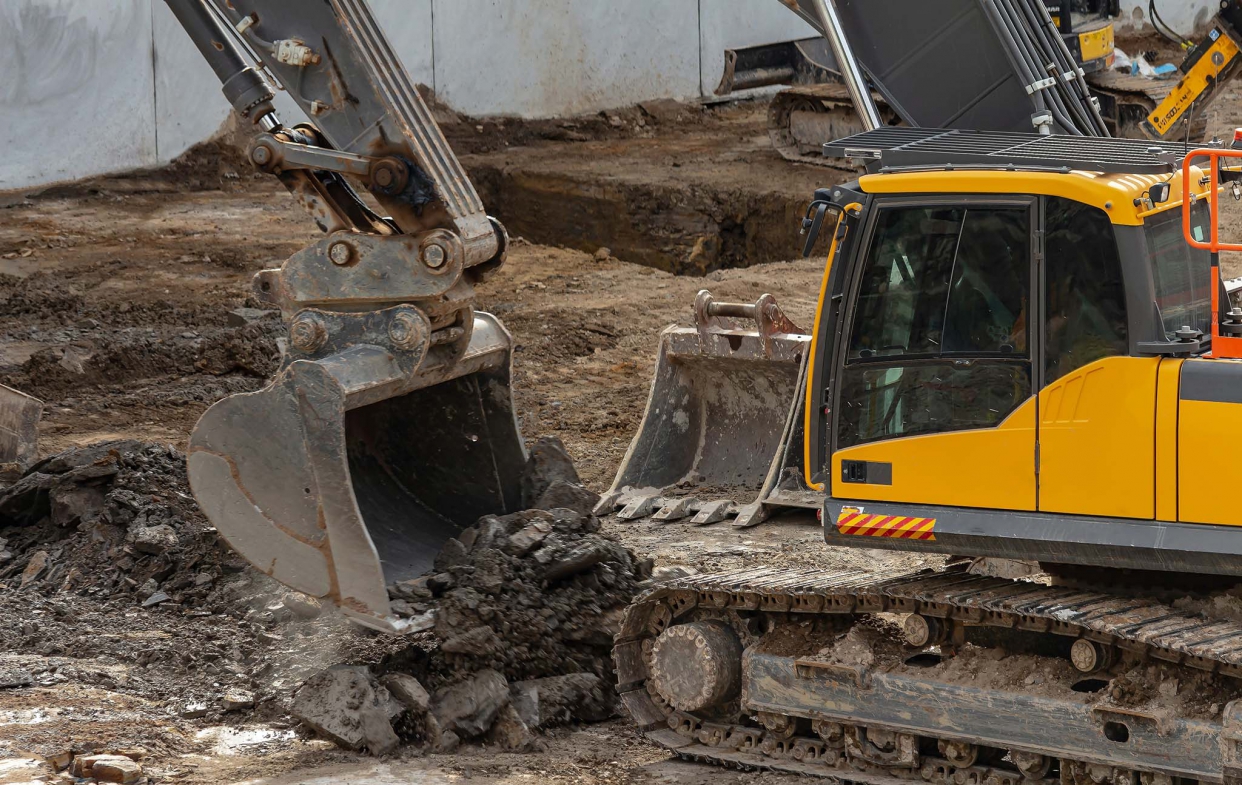

1. 土方工程

開工前,通常會先進行動土祭祀,祈求工程順利。隨後進行測量放樣、整地與基地開挖等工作。此階段的準確性對後續施工至關重要,將直接影響整體工程的順利進行。

土方工程

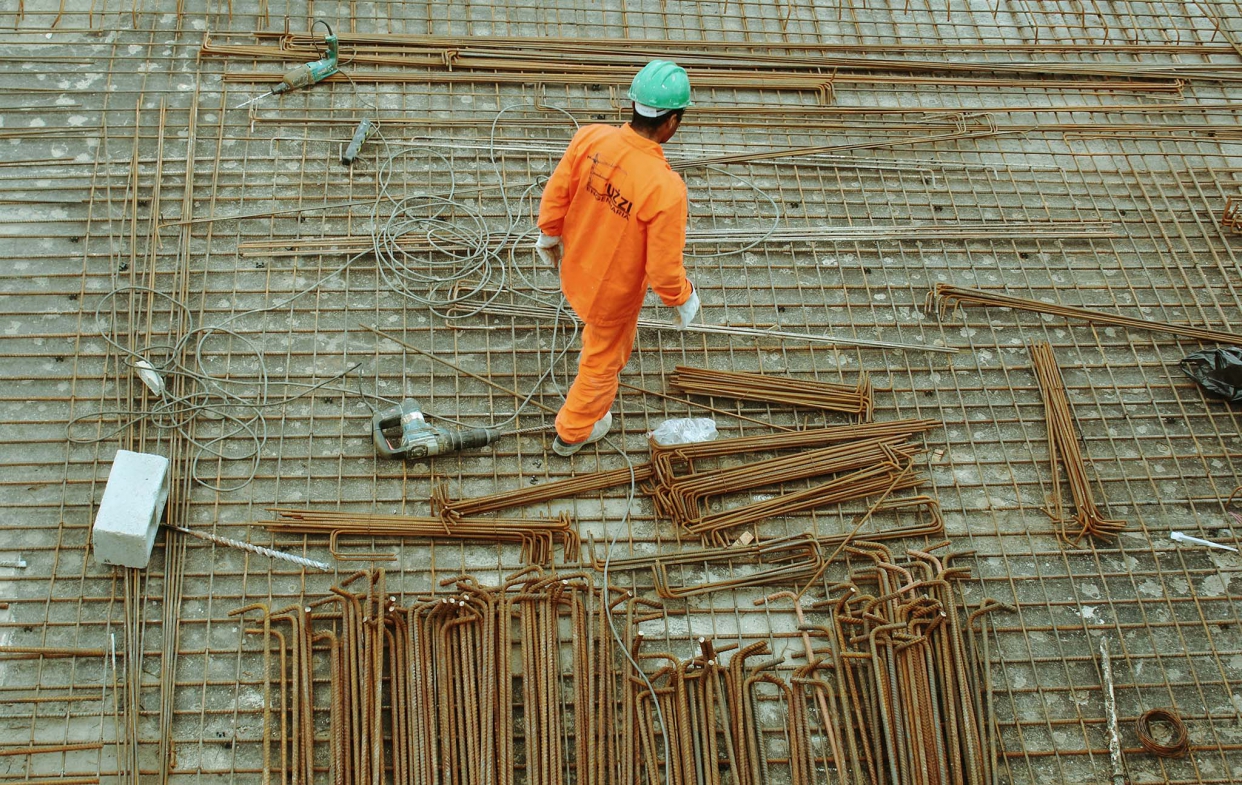

2. 基礎工程

基礎工程階段,主要是施作房屋的基座,主要包括鋼筋綁紮、模板組立、檢查點的確認及水電配管等工序,施工中注重鋼筋、混凝土品質控制與細節檢查,養護階段與土方回填則確保結構穩定性,每個步驟都對最終結構的品質和安全有關鍵影響。

基礎工程

3. 結構工程

建築物的主體框架逐步成形,主要透過垂直立柱、橫向上樑與屋頂支撐等步驟,建立起房屋的整體結構。鋼筋混凝土結構的施作需要確保鋼筋綁紮、模板安裝與混凝土澆築品質,同時注意施工過程中的支撐與養護。此外,主要水電管線配置也會在此階段進行,確保結構的完整性與機能性。

4. 牆體工程

牆體工程的範疇,包括牆體結構的搭建、斷水、斷熱、斷冷、隔音等處理,並細分為室內與室外壁材的選擇與施工。這一階段的施工過程,直接影響未來室內空間的濕度、溫度與舒適度,是確保建築長期居住品質的關鍵步驟。

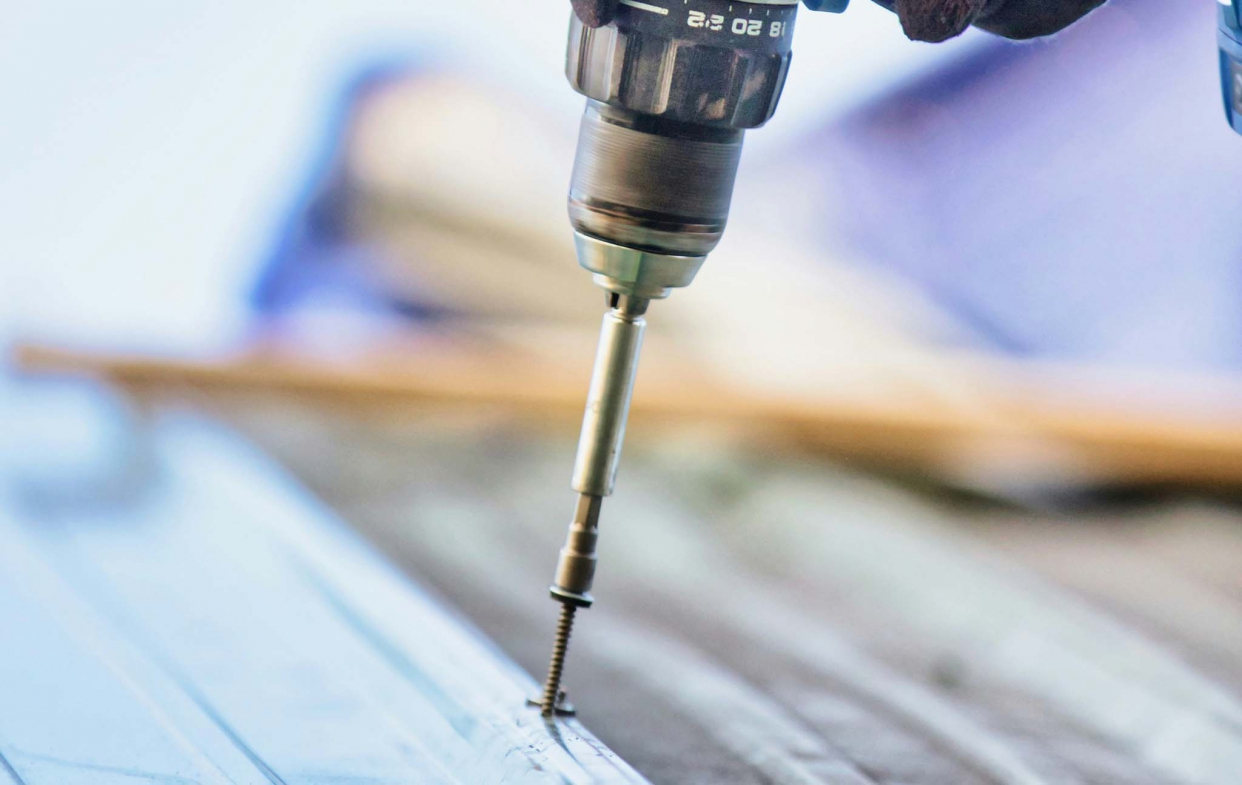

5. 屋頂工程

屋頂的防水與排水系統施作,需確保防水層完整並有效導流雨水,以避免滲漏問題。此外,屋頂結構亦需依設計需求施作隔熱或綠化工程。

屋頂工程

6. 水電工程

進行水電管線的鋪設,包括給排水系統、電力與通訊管線、消防設備、冷氣與通風系統等,確保未來使用的便利性與安全性。

7. 裝修工程

此階段包含泥作工程、地壁磚鋪設、油漆與木作施作,並同步進行門窗安裝與氣密處理,提升建築的舒適度與美觀度。

8. 景觀工程

庭院與周邊環境的整理與美化逐步展開,涵蓋庭院鋪面、植栽配置、戶外照明與外部管線施作,提升建築的整體氛圍與宜居性。

景觀工程

9. 施工驗收

施工驗收需逐步檢視各工項品質,確保符合設計與規範要求,並依序進行場地清理,包括拆除鷹架、清運廢棄物與平整基地,為建築的正式使用做最後準備。

自地自建施工品質管理的關鍵要點

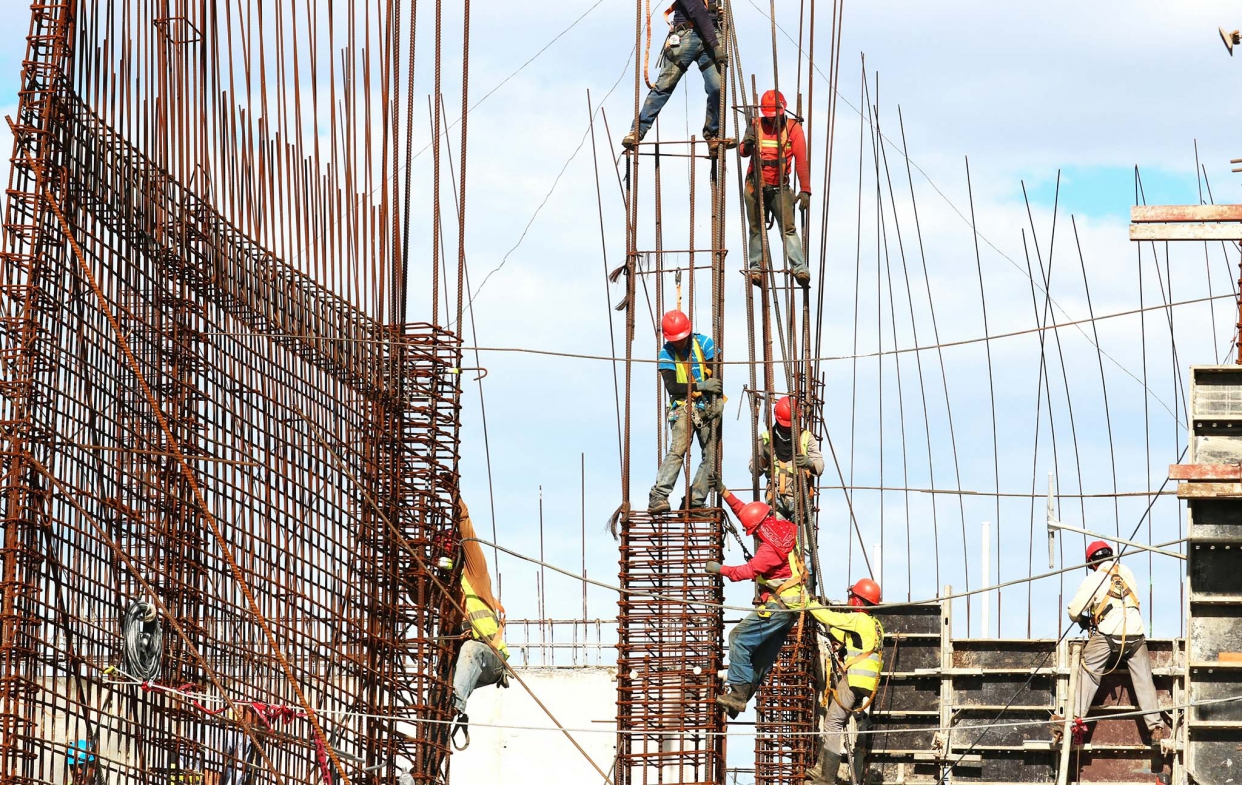

1. 基礎與結構安全

• 結構設計:確保建築設計符合耐震規範。
• 地質與地下水評估:確認地質條件是否影響基礎穩固性。
• 鋼筋與混凝土施工:確保材料品質與施工細節符合標準。

基礎與結構安全

2. 防水工程

• 防水材料與工法:選用適合的防水工法與材料,確保防水效果。
• 施作區域與範圍:重點注意地下室、浴室、陽台等防水關鍵區域。

延伸閱讀:門窗防水工程知多少?來了解你家門窗為什麼漏水及解決方案!

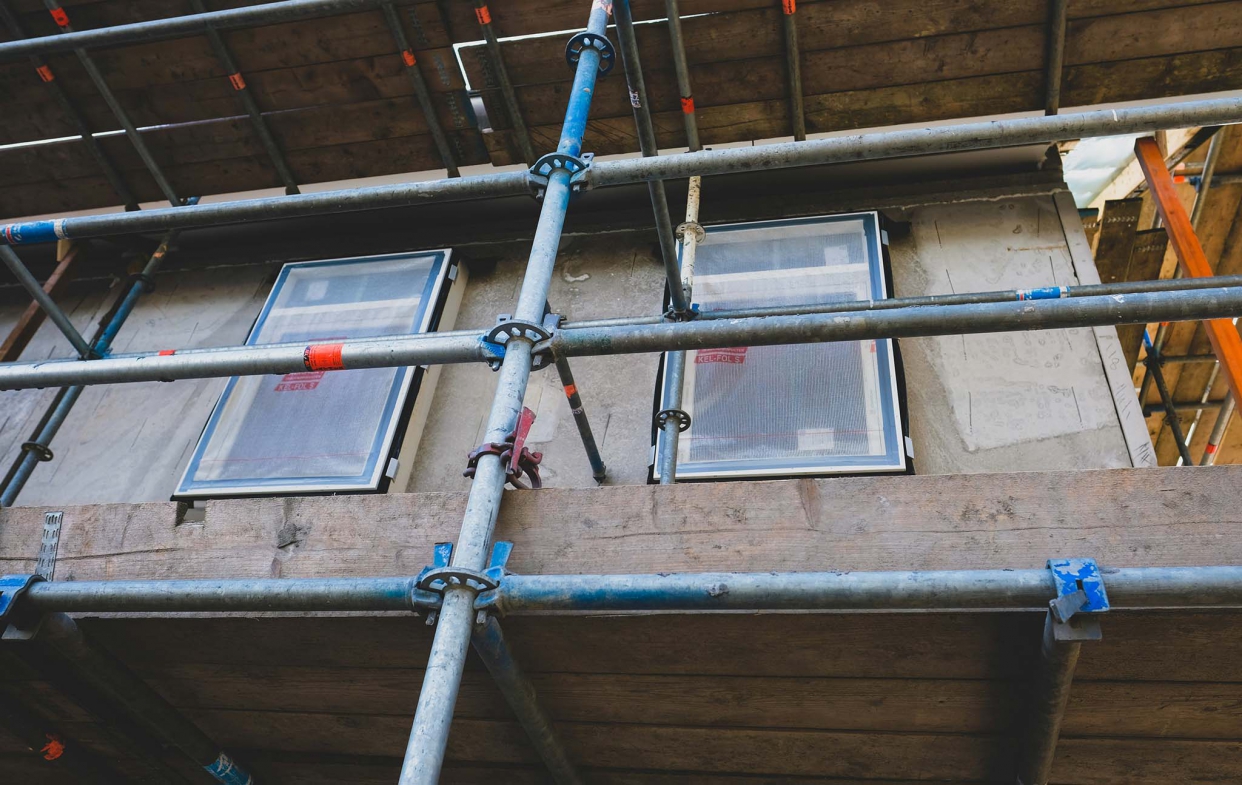

3. 門窗氣密與隔音

• 門窗氣密與隔音:選擇規格高的門窗提升氣密性。
• 施作區域與範圍:確保窗框強度,避免因安裝不當造成漏風或滲水。

門窗氣密與隔音

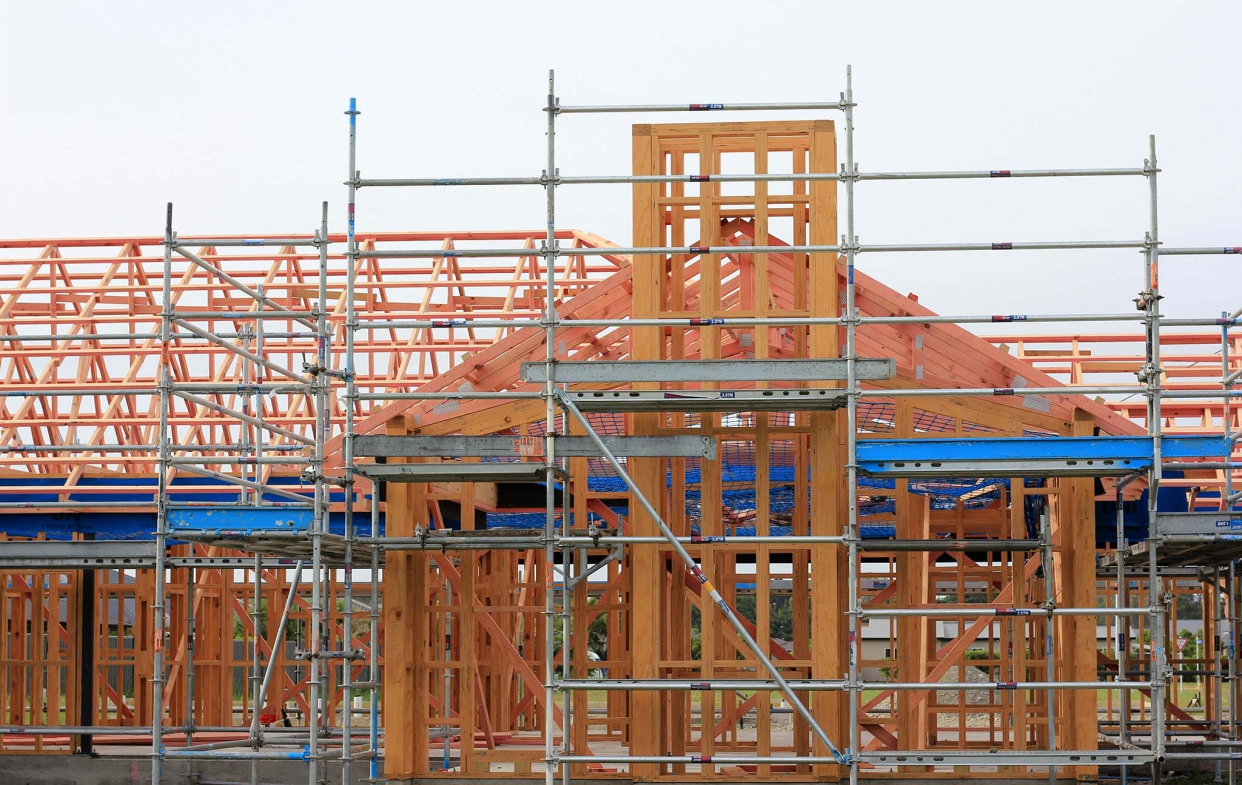

自地自建工程的品質管控與監造重點

當進入工程階段後,如何確保廠商遵守合約並提供符合要求的施工與建材品質,是一個關鍵課題。營造公司應確保每個分包商按照要求施工,並透過試驗、檢驗文件與查驗紀錄等方式建立客戶信任。

在重要的檢驗點,可以與客戶共同確認施工品質,確保符合合約要求。此外,也建議在預算允許的情況下,詳細記錄每個檢驗點的檢查結果與照片,並對關鍵部位進行逐柱檢驗,最終整合成建築履歷,提升建築物價值。

自地自建品管與監造的重點工作

材料管制與試驗

確保施工廠商按照合約規定的建築材料進行施工是品質管控的基礎。常見的品管方式包括檢查材料的出場證明、試驗報告及品牌包裝,並可將樣本送至實驗室進行檢驗,確保品質符合預期。例如,對鋼筋材料,可要求施工廠商提供出廠證明與無輻射證明,並編列預算進行拉拔試驗,保障材料的品質。

施工工法與步驟

確保施工廠商按照合約中約定的施工工法和步驟進行是另一大品質管理挑戰。除了前期溝通與中期確認外,可利用檢驗停留點來驗證施工品質。例如,在給水配管施工完成後,可以要求進行管內試壓,確保配管施工的功能性和品質。

檢驗停留點的試驗

施工中的檢驗停留點至關重要,因為一旦施工完成某一階段,便難以逆轉。透過對各階段的停留檢查,可以確保每項工作無誤後才進行後續作業,避免未來需要返工的情況。例如,在浴廁區域防水施工完成後,進行試水測試,確保防水無誤後,方可進行後續的貼磚工作。

勞工安全衛生規定

工地現場高風險,保障勞工安全和衛生是任何工程中不可忽視的責任。應編列必要的勞工安全衛生費用,設置相關設施以確保工地安全。

包括預防墜落與感電等風險,並提供工地保險以保障施工人員的基本安全。同時,臨時廁所與垃圾處理設施的規劃,也有助於維持工地衛生,防止病菌傳播。

自地自建工程的品質管控與監造重點

自地自建案件建議的材料與施工試驗項目及文件

1.鋼筋工程:無輻射證明、出廠證明、抗拉試驗。
2.混凝土工程:氯離子試驗報告、抗壓試驗、坍度試驗。
3.鋁窗工程:出廠證明、風雨測試報告。
4.給水配管工程:試壓測試。
5.排水配管工程:排水測試。
6.外牆磁磚工程:拉拔測試。
7.貼磚工程:空鼓敲擊測試。
8.泥作用砂:氯離子試驗報告。

自地自建案件建議的施工檢驗停留點

1.基地開挖前放樣完成:確認開挖範圍無誤。
2.大底放樣完成:確保結構體施工位置正確。
3.每層樓樓板灌漿前:確保鋼筋綁扎、水電配管、版面清潔完成。
4.每層樓牆模封模前:確認鋼筋綁扎、水電配管、開口位置,並清潔牆內。
5.外牆裝修放樣後:確保外牆各材質施作範圍無誤。
6.外牆裝修完成:確認無空鼓或污染。
7.外觀拆架前:確認外牆工程及施工架相關工作完成。
8.浴廁防水工程完成:進行試水測試,確認防水品質。
9.建材進料當日:確認符合合約規定的品牌與規格。


全天候服務流程>> 貼心專業的4+3流程

流程圖

快速了解全天候>>所有特色一次看
氣密窗價格及估價>>最新行情告訴你
全天候隔音雙層窗>>真正一體成形雙層窗
全天候無障礙落地窗>>樂齡窗守護家人



歡迎來電,我們將提供專業規劃及丈量。

或提供詳細資訊、照片或設計圖及您寶貴的意見到「聯絡我們」 ,我們將儘速與您聯絡。



官方line
官方fb


發佈:

內容網址:
自地自建房屋

自地自建夢想居所,你所需要了解的優缺點與7大流程!

2023-10-16 | 建築規劃

自行打造房屋成為了越來越多人的選擇,這樣一棟完全按照自己的喜好和使用習慣所設計的房屋,想像起來就是一件令人振奮的事情。如果您也有這樣的夢想並且正考慮付諸行動,可以考慮「自地自建」這個選項。

自地自建土地

想要自地自建,先了解清楚土地種類及建蔽、容積率!

2023-10-25 | 建築規劃

有了自己的土地並不意味著可以任意興建房屋,因為土地的使用往往受到多重限制,其中建築的規模通常受到建蔽率和容積率的限制。本篇帶您來了解!
